Schulraumstrategie Riehen

Der Schulraum in Riehen soll den aktuellen Vorgaben und Anforderungen für den modernen Unterricht gerecht werden und auch das zukünftige prognostizierte Schülerzahlenwachstum sowie die steigende Betreuungsquote in den Tagesstrukturen auffangen. Der Gemeinderat stimmt dem strategischen Grundsatz zu,  allen Schülerinnen und Schülern permanenten Schulraum zur Verfügung zu stellen. Provisorien als temporäre Massnahme sind jedoch unverzichtbar, bis die permanenten Schulraumkapazitäten geschaffen sind.

Die bestehenden Schulanlagen sind mit der Nutzung durch Klassen und Tagesstruktur aus- und teilweise überlastet und können das prognostizierte Wachstum bereits ab dem Schuljahr 2026/27 trotz mehrfacher Nutzung nicht auffangen. Zudem sollen die Nutzungen der bestehenden lokalen Schulprovisorien ebenfalls in die Schulanlagen integriert werden.

Der Gemeinderat Riehen verabschiedete am 12.03.2024 die Schulraumstrategie. Sie beschreibt, welche baulichen Massnahmen an allen Schulstandorten in den nächsten zehn Jahren notwendig sind. Dabei wird auch die langfristige Notwendigkeit von temporären Schulbauten für die Überbrückung der baulichen Massnahmen aufgezeigt.

In Umsetzung
1.a Gesamtsanierung Schulanlage Wasserstelzen                                                                                                                                                       2024 - 2026
1.b Sanierung Turnhalle und Erweiterung Tagesstruktur Burgstrasse                                                                                                                  2024 - 2025

Projekt
2. Erweiterung Schulanlage Hebel (Niederholz)                                                               von 2 auf 4 Klassenzüge                                            2026 - 2028

In Vorbereitung
3. Erweiterung Schulanlage Hinter Gärten                                                                         von 2 auf 3 Klassenzüge + 1 Turnhalle                 2028 - 2031
4. Sanierung & Erweiterung Schulanlage Erlensträsschen                                            von 1 auf 2 Klassenzüge                                            2031 - 2033
5. Sanierung & Raumerweiterung Dachstock Schulanlage Burgstrasse                                                                                                              2033 - 2035

In der Abfolge soll jedoch auf Unwägbarkeiten und Hindernisse reagiert werden können, um bei Bedarf andere Projekte vorzuziehen und im Gesamtzeitplan keine wesentlichen Verzögerungen in Kauf nehmen zu müssen. Zudem wird regelmässig überprüft, ob die Erweiterungsziele weiterhin dem aktualisierten prognostizierten Bedarf entsprechen.

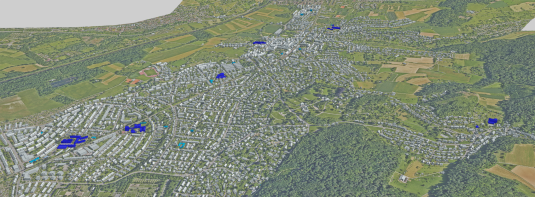

Primarstufe Bettingen

Primarstufe Burgstrasse

Primarstufe Erlensträsschen

Primarstufe Hinter Gärten

Primarstufe Niederholz

Primarstufe Wasserstelzen

Cookie-Hinweis

Hinweis zur Verwendung von Cookies. Um unsere Webseite für Sie optimal zu gestalten und fortlaufend verbessern zu können, verwenden wir Cookies. Durch die weitere Nutzung der Webseite stimmen Sie der Verwendung von Cookies zu. Weitere Informationen hierzu erhalten Sie in unseren Datenschutzinformationen
